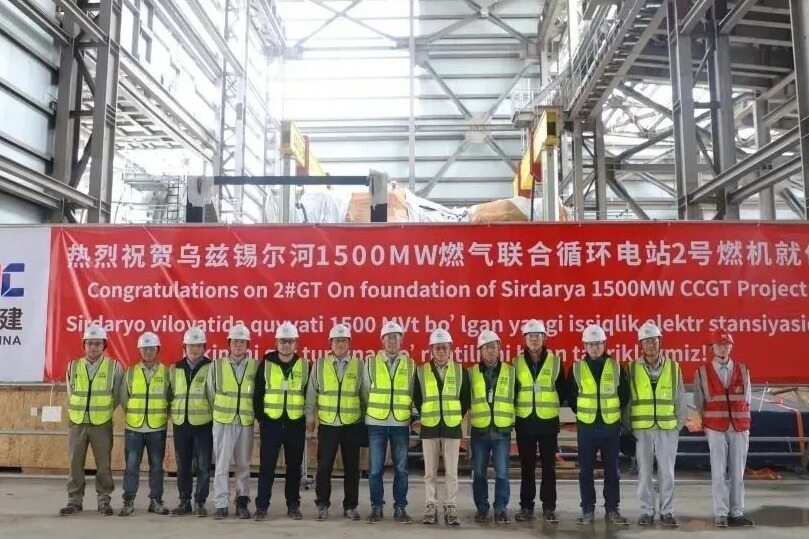

当地时间2023年3月12日,由中国能建总承包的中亚最大燃气联合循环电站——乌兹别克斯坦锡尔河1500MW燃气联合循环电站项目2#燃机在各方代表的见证下缓缓就位。

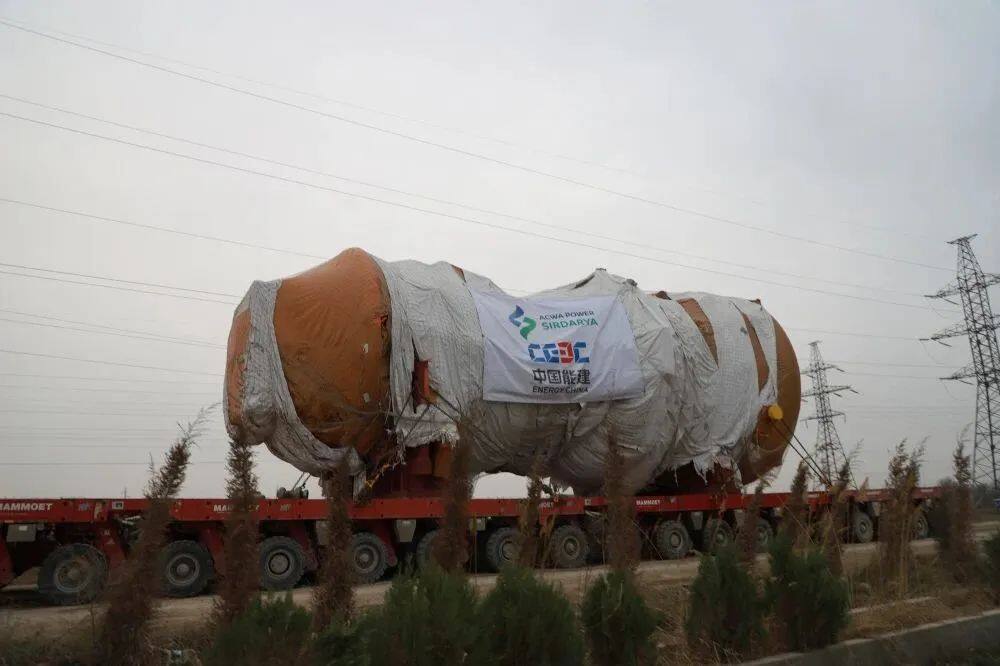

该套燃机是在历经海陆联运28000公里、历时300余天后,于3月9日顺利运抵现场,随即开始了重要的就位工作。此次重大节点的实现,掀起项目全面赶工工作的高潮,为全面冲刺项目投产目标奠定了基础。
2#燃机发运自日本神户港出发以来,在疫情、俄乌冲突、线路重大变更、冬季极寒天气的影响下,先后历经3次异国转运、途径7国领域,行程28000公里,历时300余天最终顺利运抵现场,开创了中亚地区采用桥式系统运输的最重件货物、世界运输史运输距离最长的超重件货物之一等记录。
2号燃机
作为乌兹别克斯坦乃至中亚有史以来难度最高的运输工作,项目部始终团结依靠物流供应商、做好外部协调,强化计划执行,充分发挥各方优势,形成共同合力,全力保障项目大件运输。下一步,项目部将继续发挥中国能建电力建设优势,组织各方资源,做好现场安装、调试工作,全力抢抓施工黄金期,戮力同心,实现项目按期投产目标。
锡尔河燃气联合循环电站
作为乌兹别克斯坦政府吸引外资投资开发的首个IPP项目,乌兹别克斯坦锡尔河1500MW燃气联合循环电站项目采用目前世界上燃烧温度最高、单体功率最大、效率最高的燃气轮机和废水零排放设计方案,是世界领先高效的绿色节能环保工程。关键词:一带一路新闻、一带一路工程、海外工程新闻
项目建成后每天可向当地电网提供3600万余度电,惠及百万居民,并将为当地提供700多个就业机会,是乌政府规划的重要民生工程。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/马雪
