水电
贵州96.3亿黔南抽水蓄能电站项目招标正式开启
见道网 2024-08-21 16:24
  • 随着黔南抽水蓄能电站的建成投运,不仅可以吸引更多的技术和资金投入到新能源领域,推动当地产业结构的优化升级,而且将带动当地农产品销售和旅游业的发展
阅读本文需要
4 分钟

近日,在贵州省福泉市马场坪街道黄丝村这片土地上,一项总投资高达96.3亿元人民币的宏伟工程:黔南抽水蓄能电站项目,正式拉开了土建及金属结构设备安装工程招标的序幕。这标志着该项目即将从蓝图变为现实,成为贵州省乃至全国绿色能源建设的重要里程碑。

项目背景与意义

黔南抽水蓄能电站位于贵州省黔南州,与贵阳和都匀两大城市分别保持着67公里和44公里的便捷距离,其战略位置对于区域电力供应的优化与升级具有不可估量的价值。黔南抽水蓄能电站的建设,旨在积极响应经济社会快速发展的需求,特别是针对贵阳市负荷中心日益增长的电力需求,提供强有力的支撑。它不仅是一个单纯的能源项目,更是提升电网调峰能力、保障电力供应安全的关键举措。作为贵州省重点建设项目之一,该项目将深度融入地方经济发展大局,成为推动区域绿色转型和可持续发展的重要引擎。

项目建设内容

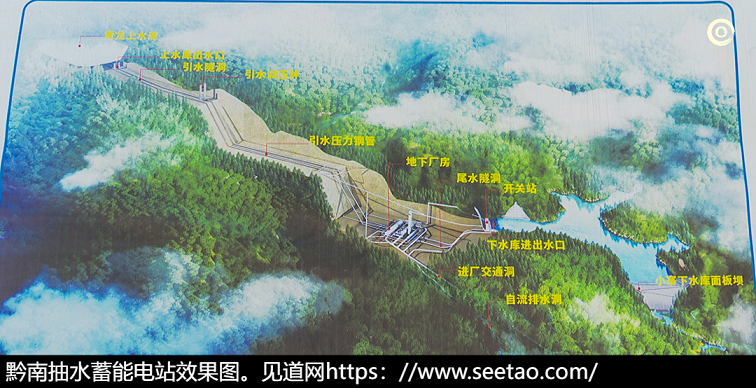

该项目以打造国际一流抽水蓄能电站为目标,总装机容量高达1500MW,其核心建设内容包括一座新建的下水库,该水库以1070米为正常蓄水位,死水位则设定在1035米,调节库容达到了惊人的802万立方米。在工程技术层面,项目采用了混凝土面板堆石坝作为挡水建筑物,其坝顶高程达到1075米,最大坝高90米,坝顶宽度和长度分别为10米和282米,展现了极高的工程设计与建设水平。同时,为了确保水库的安全运行,项目还精心设计了包括岸边式自由溢洪道和导流泄放洞在内的泄水建筑物,为电站的稳定运行提供了坚实的保障。

项目的主要建设内容包括

下水库建设:新建下水库,包括库盆开挖、防渗处理、坝体填筑等工程。

混凝土面板堆石坝建设:建设混凝土面板堆石坝,包括基础处理、坝体填筑、混凝土面板浇筑等工程。

泄水建筑物建设:建设岸边式自由溢洪道和导流泄放洞。

金属结构设备安装:包括闸门、启闭机、压力钢管等金属结构设备的制造和安装。

项目进度与工期安排

前期筹备2024年10月1日至2025年3月31日:包括临时设施的搭建、施工队伍的组建与培训,为后续施工打下坚实基础。

主体工程建设2025年4月1日至2027年12月31日:全面铺开下水库、混凝土面板堆石坝及泄水建筑物的主体施工。

设备安装与调试2028年1月1日至2028年12月31日:专注于金属结构设备与电气系统的安装与调试。

蓄水验收与移交2029年1月1日至2029年10月31日:通过严格的蓄水试验与工程验收程序,确保电站各项指标达到设计要求,最终顺利移交给发包人。

经济与社会效益

经济层面,黔南抽水蓄能电站项目将成为区域经济发展的强劲引擎,带动相关产业链协同发展,促进就业增长,同时降低电力系统运行成本,提升电力供应质量与稳定性。

社会层面,项目不仅将为当地居民提供丰富的就业机会,还将助力绿色能源转型,减少碳排放,为实现碳中和目标贡献力量,推动社会可持续发展。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/蒋明月

评论

相关文章

水电

青海羊曲水电站实现全容量投产发电

13小时前

水电

投资83亿!黑龙江省哈尔滨尚志亚布力抽水蓄能电站开建

10-15

水电

新疆华电鄯善1400MW抽水蓄能项目开工

10-11

水电

投资达86亿!新疆额敏抽水蓄能电站即将开建

09-27

水电

投资达90亿!陕西西乡抽水蓄能项目签约

09-25

水电

91.8亿!辽宁岫岩龙潭抽水蓄能电站开建,葛洲坝集团中标

09-23

收藏
评论
分享

找回密码

获取验证码
确定
