2024年12月11日,中国青海省果洛21.4万千瓦骅麦光伏电站成功投运,标志着这一清洁能源项目从工程建设迈向投产发电的重要里程碑。
为确保骅麦光伏电站能够按期顺利投运,果洛项目部采取了周密的倒排工期策略。从项目初期的节点目标管控到设备制造供货,提前进行布局和科学规划,制定工期优化实施计划,并严格执行各项跟进措施,确保每个环节都紧密衔接。通过以目标倒逼责任落实、时间倒逼进度推进的方式,果洛项目部成功保障了电站建设的顺利进行,为电站的如期投运奠定了坚实基础。
在电站建设过程中,果洛项目部加强统筹协调,加快手续办理,紧盯现场管理,严格排查安全风险,并坚持绿色施工原则。同时,对各类施工方案进行严格审核,结合标准工艺应用和质量通病防治内容,不断强化精细化、标准化管理手段,确保施工工艺、工序和工效得到严格控制。

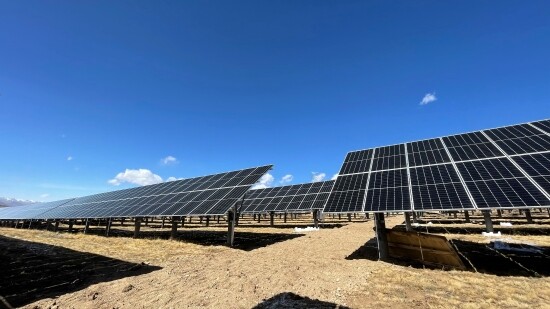

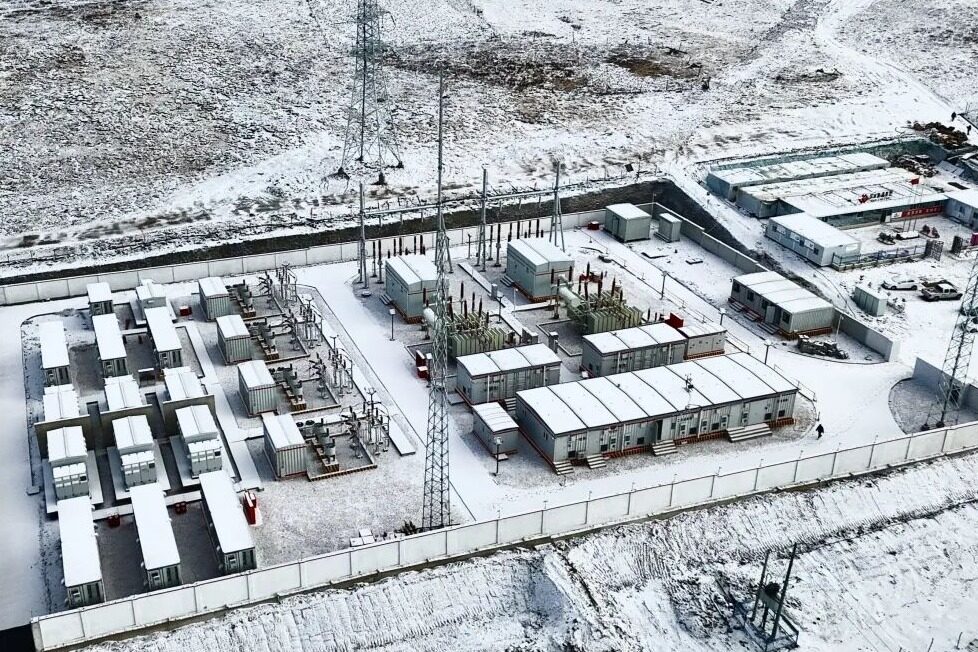

骅麦光伏电站位于青海省果洛州玛沁县大武乡格多村,距离玛沁县城30公里,海拔高达4200米。该电站于2024年5月底正式开工建设,仅用6个月时间便完成建设任务。电站直流侧总装机容量达到21.4万千瓦,采用先进的N型585瓦双玻组件和300千瓦组串式逆变器,并新建了一座110千伏升压站,通过28公里的110千伏送出线路接入国网公司建设的110千伏智格变电站。
项目建成后,骅麦光伏电站每年平均发电量可达3.5亿千瓦时,相当于每年节约标准煤10.87万吨、减少二氧化碳排放34.92万吨、减少二氧化硫排放1.05万吨、减少氮氧化物排放0.53万吨。作为果洛州最大的新能源电源点,该电站有效提高了果洛电网的供电可靠性,为当地清洁能源发展树立了新的标杆。此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/苗婷
