攻坚克难保线路——秦安县王铺镇50MW风电项目110kV送出线路工程高铁跨越
见道网 2025-04-22 17:08
  • 联合铁路部门制定“跨越实施计划”
  • 跨越带点线路采用“绝缘网+无人机牵引”工艺
  • 夜间施工配备22盏1000W高亮度照明与反光标识
阅读本文需要
3 分钟

秦安县王铺镇 50MW 风电项目(以下简称 “秦安项目”)作为中电建新能源集团甘肃分公司 2025 年的重点建设项目之一,其 110kV 送出线路工程对于保障秦安项目按时并网发电起着关键作用。但该线路面临着极为复杂的施工状况,不仅需要同时跨越徐兰高铁秦安段、天巉公路,还要跨越 35kV 带电线路,由此带来了施工环境复杂、协调工作难度大以及安全风险高等诸多挑战。面对重重困难,项目建设团队科学谋划、精心组织,以无畏的勇气迎难而上,全力以赴推动工程安全、高效地向前进展。

本次跨越需面临四大“硬骨头”。一是协调难度大:涉及铁路、公路、电力等多部门审批,尤其是高速铁路天窗期短,夜间施工,每日有效施工时间不足4小时,需精准对接铁路部门,确保施工与列车运行“零冲突”;二是安全风险高:跨越35kV带电线路(裸露)需全程封网防护,天巉公路和铁路上方作业需严防坠物,夜间及沙尘大风天气进一步增加了高空作业风险;三是时间窗口紧:夜间施工受限于交通和光照条件影响,天窗时间凌晨0:00—5:00(有效作业时间0:30-4:20),建设团队争分夺秒抢进度;四是环境条件恶劣:沙尘、大风时常出现,导线展放作业需要克服大风影响,现场监管人员实时进行气象信息告知。

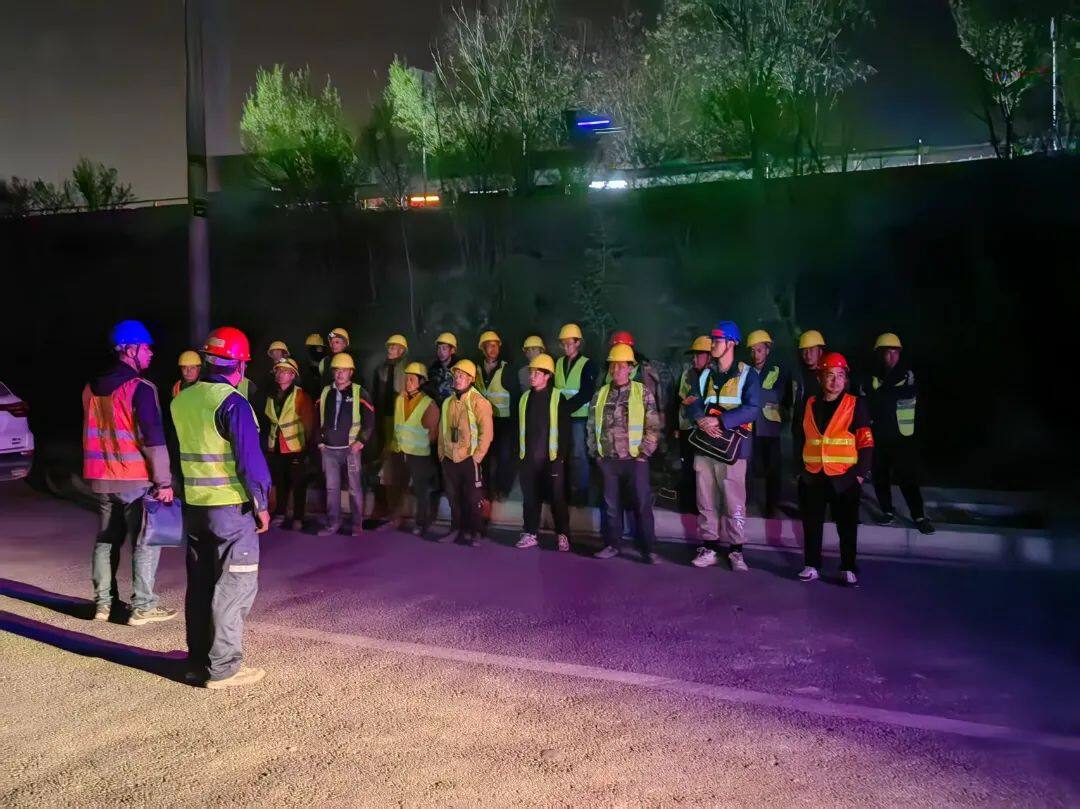

项目团队以“零事故”为目标,多措并举保障施工安全。一是精准调度:联合铁路部门制定“跨越实施计划”,现场采用手机电话和对讲机全程指挥,统一调度,确保导线展放、压接、紧线、断线、压接、毛边处理及附件安装等关键环节万无一失;二是双层防护:跨越带点线路采用“绝缘网+无人机牵引”工艺,实现“立体隔离”,天巉公路采用“夜间反光警示标牌+双向人员指挥疏导”等措施,确保交通运行安全畅通;三是夜间作业:夜间施工配备22盏1000W高亮度照明与反光标识,各参建单位管理人员全程旁站,保障施工现场高效协同、安全可控。

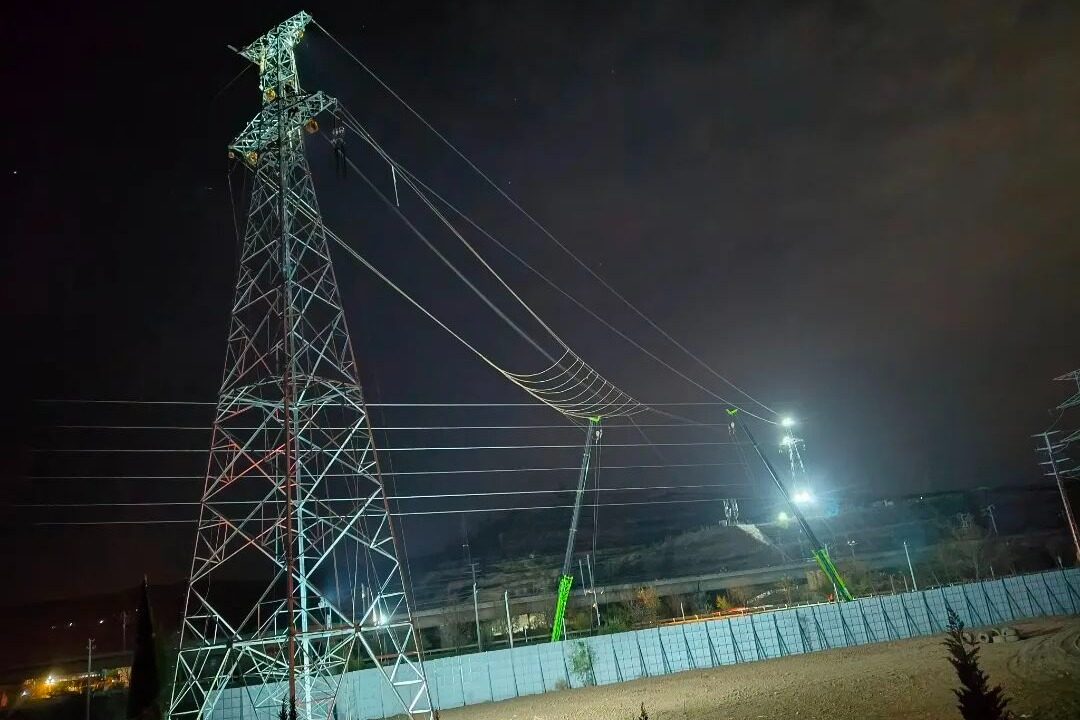

铁路跨越施工,历时4个夜晚共20小时,于4月19日凌晨5时高效完成两根光缆和三相导线展放、压接、紧线、断线、压接、附件安装等工序,为110kV送出线路实现全线贯通打通了关键环节。

下一步,甘肃分公司秦安项目将以更高标准、更严要求、更实措施,完成线路施工剩余工程量,坚决打赢线路施工这场攻坚战,如期实现秦安项目“5·30”并网发电目标。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/万婷

评论

相关文章

风电

寰泰能源中标哈萨克斯坦1GW风电项目+600MWh配套储能

4天前

风电

99.18亿元!内蒙古2GW风电项目获批

04-11

风电

建深海电力高速路!广东阳江三山岛500千伏海上风电柔直输电工程全面开工

04-11

风电

剑指2GW风机年产目标!东方风电西藏基地破土

04-11

风电

三一重能拟投资乌兹两项500MW风电项目

04-07

风电

中国绿发新疆9.3GW新能源基地集中开工

03-27

收藏
评论
分享

找回密码

获取验证码
确定
