近日,由新疆能源集团新能源研究院承建的国家电投乌鲁木齐乌拉泊村分散式风电 EPC 总承包项目迎来关键节点 —— 首台风机顺利完成吊装,这标志着项目正式迈入关键施工阶段,为 5 月底全容量并网发电目标筑牢根基。
该项目坐落于乌鲁木齐县乌拉泊村,规划总装机容量达 3.575 万千瓦,将部署 5 台风力发电机组。同时,配套建设 0.715 万千瓦 / 1.43 万千瓦时电化学储能系统及一座 35 千伏开关站,构建起完善的能源生产与存储体系 。

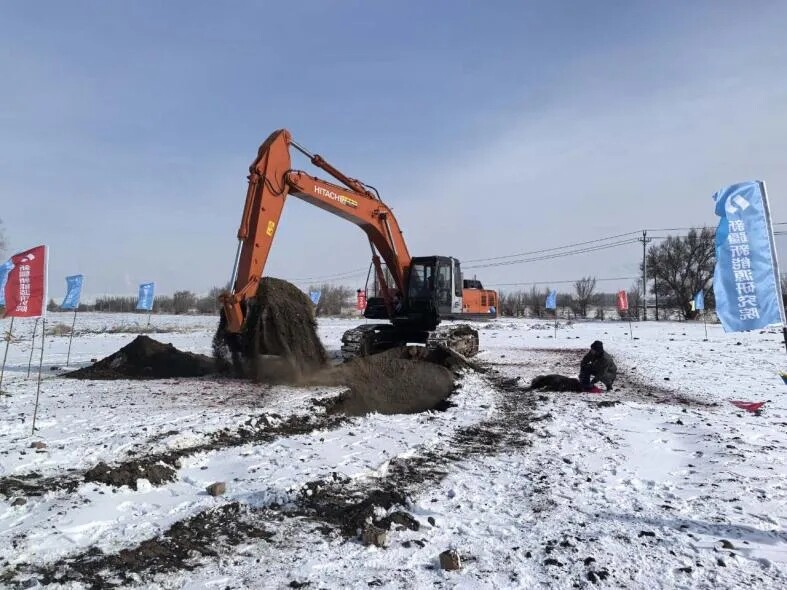

自 3 月 5 日破土动工,新能源研究院迅速行动,精心编制专项施工方案,对吊装工序进行优化革新。面对施工区域频繁出现的大风、低温等恶劣天气,项目团队灵活调整施工计划,争分夺秒推进工程进度。4 月中下旬,借助 800 吨履带吊,施工人员成功完成首段塔筒吊装,实现塔筒与基础锚板的毫米级精准对接。此后,一鼓作气完成 5 节塔筒及机舱的整体吊装,顺利进入叶片吊装的攻坚环节。

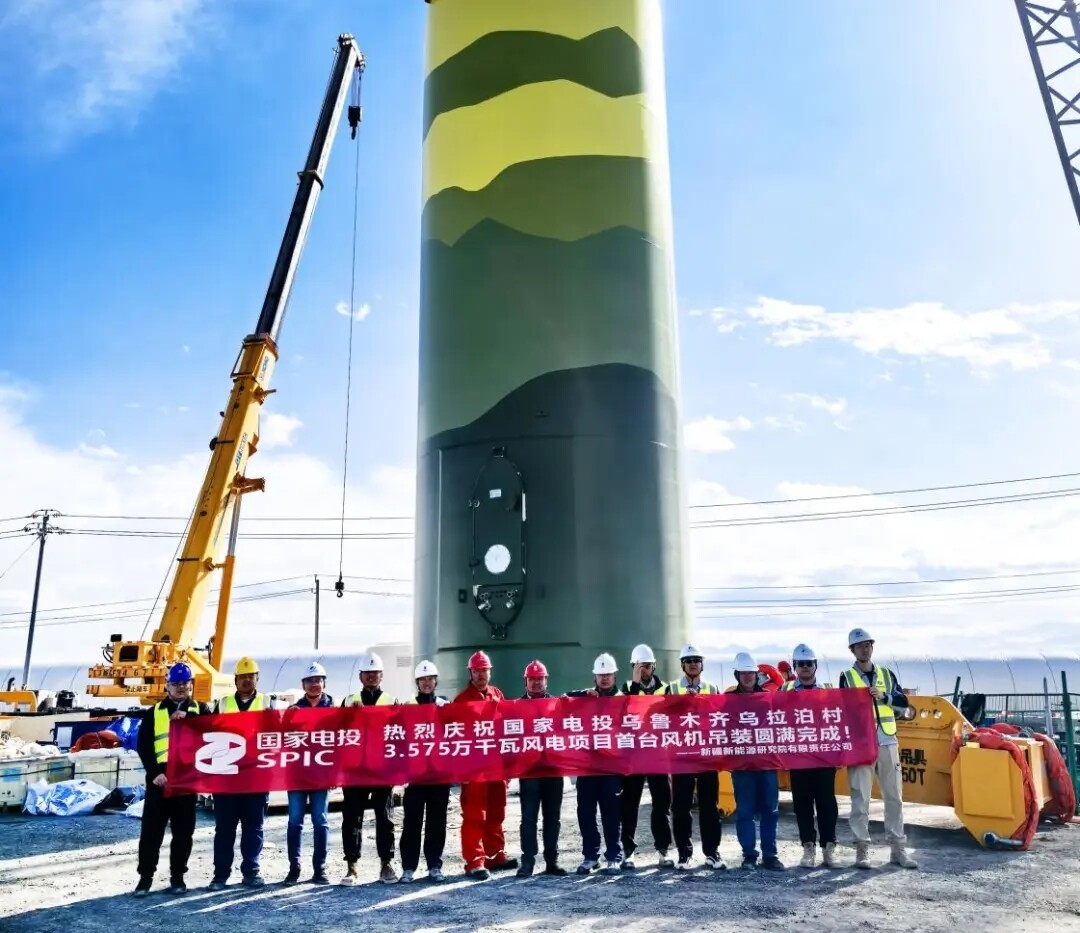

受限于现场狭窄的作业空间,项目团队创新采用单叶片吊装工艺。在作业过程中,面对单支 99 米长叶片与轮毂间数百颗螺栓的精密对接难题,凭借丰富的吊装指挥经验,严格遵循工艺标准,每一个螺栓的安装都做到严丝合缝、精准无误。4 月 23 日,在 110 米的高空,三支巨型叶片与轮毂完成高精度装配,首台风机吊装圆满收官。按照施工计划,全部风机吊装预计于 5 月 10 日完成,5 月底实现全容量并网发电。
项目投运后,预计年发电量可达 8388 万千瓦时,年等效利用小时数 2346 小时。每年可节省标准煤 2.58 万吨,减少二氧化碳排放量达 6.67 万吨,对于优化乌鲁木齐地区能源结构、加速新型电力系统建设意义深远。
未来,新疆能源集团新能源研究院将持续秉持匠心精神,以严苛标准推进项目建设,全力打造精品工程,塑造企业优质品牌形象,确保项目高质量如期交付,彰显 “能源人” 的使命担当。(此文出自见道官网www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网战略栏目编辑/尹世乾
